一、 办理依据
试生产方案编制与备案的核心法律依据是国家安全生产监督管理总局发布的《危险化学品建设项目安全监督管理办法》(第45号令,2015年修订)。该规章第四章专门规定了建设项目试生产(使用)的管理要求,明确建设单位应当组织建设项目的设计、施工、监理等有关单位和专家,研究提出试生产(使用)可能出现的安全问题及对策,制定周密的试生产(使用)方案。
此外,试生产方案编制还需遵循以下法规标准体系:
《中华人民共和国安全生产法》:规定建设项目安全设施"三同时"原则
《危险化学品安全管理条例》(国务院令第591号):明确危化品项目的特殊管理要求
《建设项目安全设施"三同时"监督管理办法》(国家安全监管总局令第36号):规范安全设施建设全流程
《危险化学品生产建设项目安全风险防控指南(试行)》(应急〔2022〕52号):第9章专门针对试生产安全风险防控提出详细要求,包括"三查四定"、开车前安全审查(PSSR)等具体措施
地方性实施细则:如各省市应急管理部门发布的试生产管理规范文件。
二、 服务范围
试生产方案编制服务主要适用于以下危化品建设项目:
新建项目:依法新设立企业的危险化学品生产、储存装置建设项目
改建项目:企业对在役装置进行技术更新、工艺变更的建设项目
扩建项目:企业新增与现有品种相同的生产、储存装置项目
涉及"两重点一重大"的项目:重点监管危险化工工艺、重点监管危险化学品、危险化学品重大危险源项目。
三、 服务类型
试生产方案编制项目的服务类型涵盖从方案编制到备案落地的全过程技术支撑,具体包括系统编制包含生产准备、投料试车及风险对策的完整试生产方案,组织设计、施工、监理单位开展内部预审,聘请化工专家进行方案论证与现场核查,协助准备全套备案材料报送应急管理部门,并在试生产实施阶段提供技术指导与异常情况处置支持,同时可根据项目深度需求拓展至周边关联性分析、各相关方安全管理职责界定、仪表调试与设计变更验收确认等定制化内容,最终确保方案科学合规、风险可控,为项目顺利通过验收并转入正常生产奠定坚实基础。
四、 业务流程

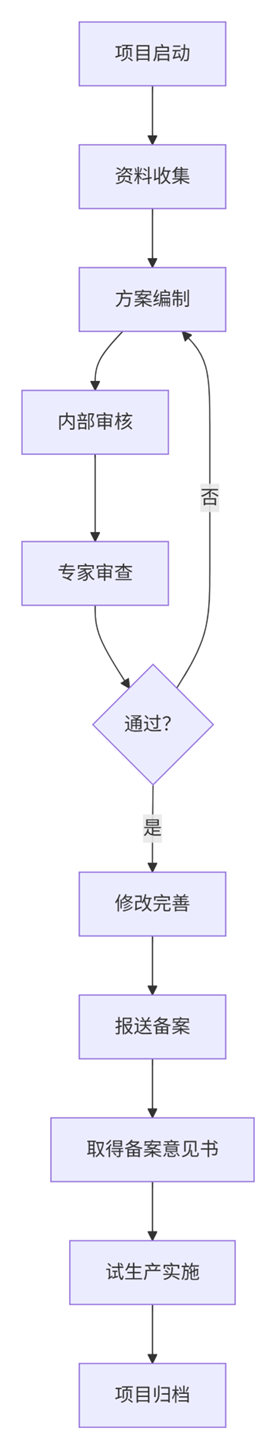

试生产方案编制项目的业务流程分为六个核心阶段:
第一阶段为项目启动与资料收集。接受委托后,团队系统收集项目前期审批文件、设计施工资料及安全管理文件,为方案编制奠定基础。
第二阶段为方案研究与编制。梳理生产准备情况(试压、吹扫、单机试车等),编制投料试车方案,辨识试生产风险并提出对策措施,同步完成应急预案及附件材料。
第三阶段为内部审核。组织设计、施工、监理等单位对方案进行会审,各单位签署认可意见后完成第一轮修改完善。
第四阶段为专家审查。聘请3名以上化工专家召开评审会,结合现场核查对方案进行论证,专家出具明确的审查意见。
第五阶段为修改备案。根据专家意见逐条整改并请专家确认,随后准备全套备案材料报送应急管理部门,5个工作日内取得试生产备案意见书。
第六阶段为试生产支持。协助建设单位按方案组织试生产(30天至1年),提供过程技术指导,期满后整理归档项目资料,为后续竣工验收衔接。
